Com 96% da obra executada, o Governo do Estado pretende liberar em breve o primeiro trecho do acesso ao Sul da Ilha, que vai do Rio Fazendinha à entrada do novo terminal de passageiros do Aeroporto Hercílio Luz, em Florianópolis. Para concluir este trecho, faltam sinalização vertical e horizontal, além de acabamentos. A abertura do acesso visa melhorar a mobilidade na região e também facilitar o transporte de materiais para a construção do novo terminal aeroportuário.
Em visita às obras na segunda-feira (26), o secretário de Estado da Infraestrutura, Paulo França, e o engenheiro do Departamento Estadual de Infraestrutura (Deinfra) responsável pela obra, Cléo Quaresma, constataram que as duas pistas, acostamento, ciclovia, interseções e os passeios estão praticamente concluídos no chamado lote “02-A” (acesso ao novo aeroporto).

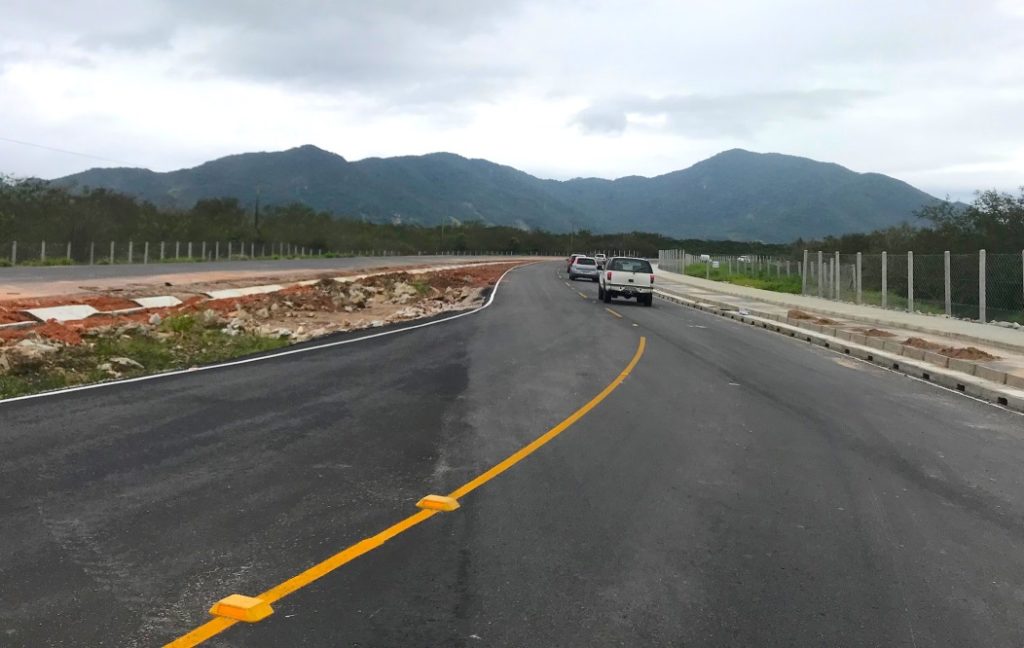

O eixo principal deste lote é de 3,78 quilômetros. No momento, estão em execução os serviços de drenagem e obras complementares. A capa asfáltica está concluída em todo o trecho implantado.
Lote 01-A
Com relação ao chamado lote “01-A”, que começa na interseção da SC-405 (Trevo da Seta) e vai até o acesso ao Bairro Carianos (Estádio da Ressacada), o secretário avalia que a obra também avança no que se refere à pavimentação, ciclovias, calçadas e sinalização, mas falta desapropriar alguns terrenos.
Esse lote está em plena execução: 90,10% da terraplenagem e 88,40% da pavimentação. Entre a nova ponte do Rio Tavares até a intercessão de acesso ao Bairro Carianos, já foram concluídos os serviços referente à primeira camada de capa asfáltica. No momento, estão em execução os serviços de drenagem e as obras complementares.
As obras complementares neste trecho também estão dentro do cronograma previsto, com a restauração e prolongamento da ponte existente sobre o Rio Tavares. Foram cravadas 34 estacas metálicas das 38 previstas e colocados os blocos e apoios centrais. Neste mês de março, 51% desta obra está concluída.
Também neste trecho, está sendo construído o Viaduto de Carianos, obra iniciada em janeiro de 2015, a um custo de R$ 4,928 milhões. Estão em execução os serviços de cravação de estacas, vigas longarinas, pré-lages e blocos de fundação. De acordo com as últimas medições, a obra está com mais de 67% do cronograma executado.
Lote 01-B
O desafio final para a entrega completa da obra é o chamado Lote “01-B”, que liga os dois trechos atualmente em execução, do Viaduto Carianos até o Rio Fazendinha. A obra está sendo licitada depois de receber a licença do Instituto do Meio Ambiente de Santa Catarina (IMA), com condicionantes apresentadas pelo Instituto Chico Mendes de Biodiversidade (ICMBio).
As obras de implantação, pavimentação e duplicação do novo acesso ao Sul da Ilha de Santa Catarina e ao novo terminal de passageiros do Aeroporto Hercílio Luz tiveram início em 13 de agosto de 2015. Essencial para a operação do novo terminal, a sua conclusão irá beneficiar todo o Sul da Ilha, configurando uma nova via de acesso. “É uma conquista coletiva porque é uma obra vital para o Sul da Ilha de Santa Catarina e também para quem chega e sai de Santa Catarina, com um novo terminal mais confortável”, salientou o governador Eduardo Pinho Moreira.
“Estima-se que até 60% do tráfego do Sul da Ilha irá utilizar este novo acesso, desafogando vias atualmente congestionadas, o que irá resultar em melhoria para a mobilidade urbana e condições para ampliação do turismo”, acrescentou o secretário Paulo França.
Nesta quarta-feira(28), a Secretaria de Estado da Infraestrutura recebe para uma reunião, às 14h, no auditório do Deinfra, os representantes da Anac, ICMBio e do Programa de Parcerias de Investimentos do Governo Federal, com o objetivo de apresentar os trabalhos que estão sendo executados pelo governo catarinense. Também participa da reunião a Zurique Airport. A seguir, a comitiva fará uma vistoria às obras de construção do novo acesso.
